Шановні мешканці!
Трохи більше 2х тижнів назад, 20 вересня 2026 року, почались роботи з впровадження енергонезалежності нашого будинку.
Роботи складаються з 2 етапів.
Перший етап – підготовчий.

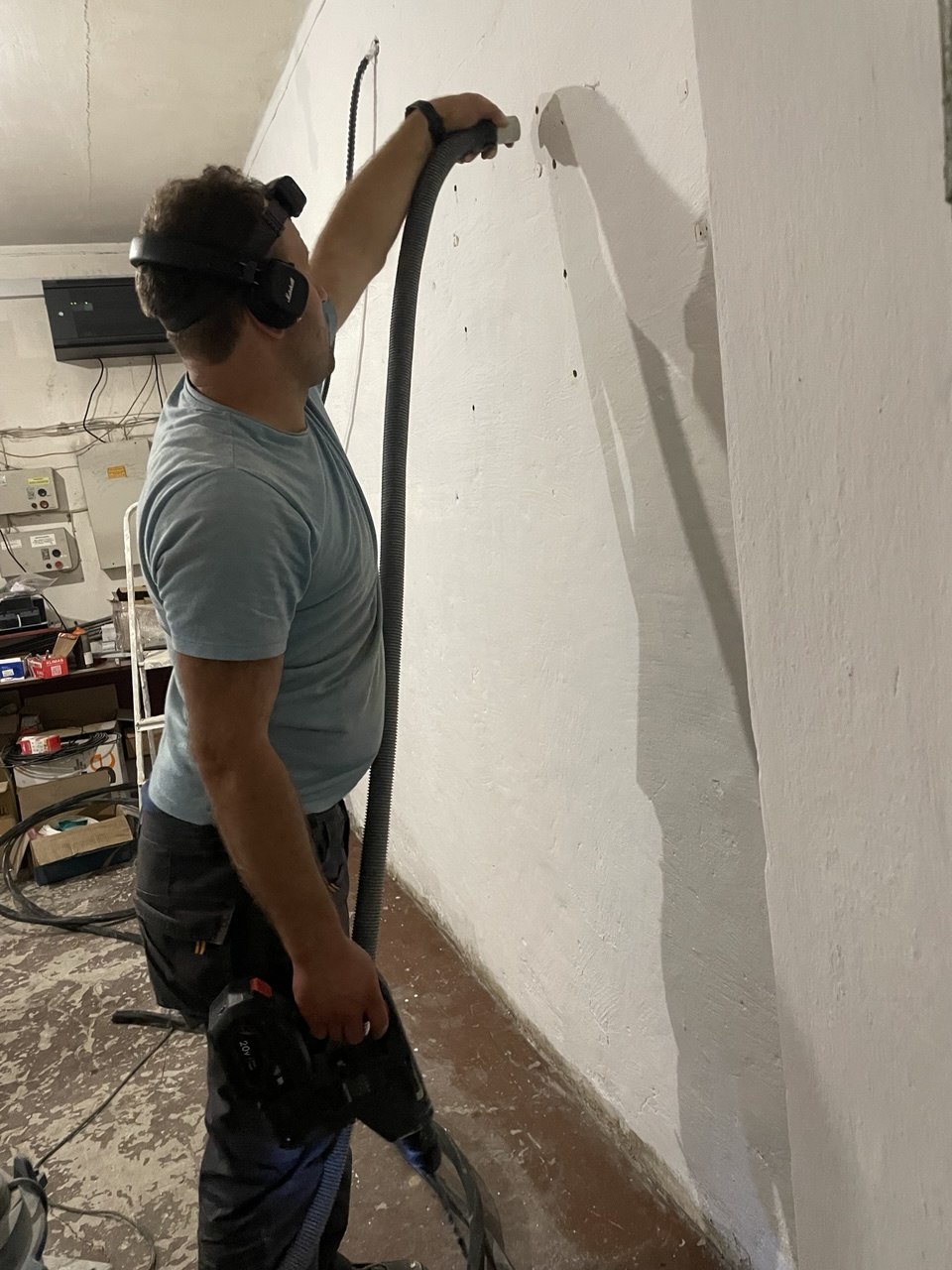

Зроблено підготовчі заходи:
- очищення стель, стін і підлоги від наслідків пожежі в щитовій взимку 2025 - 2026 року;

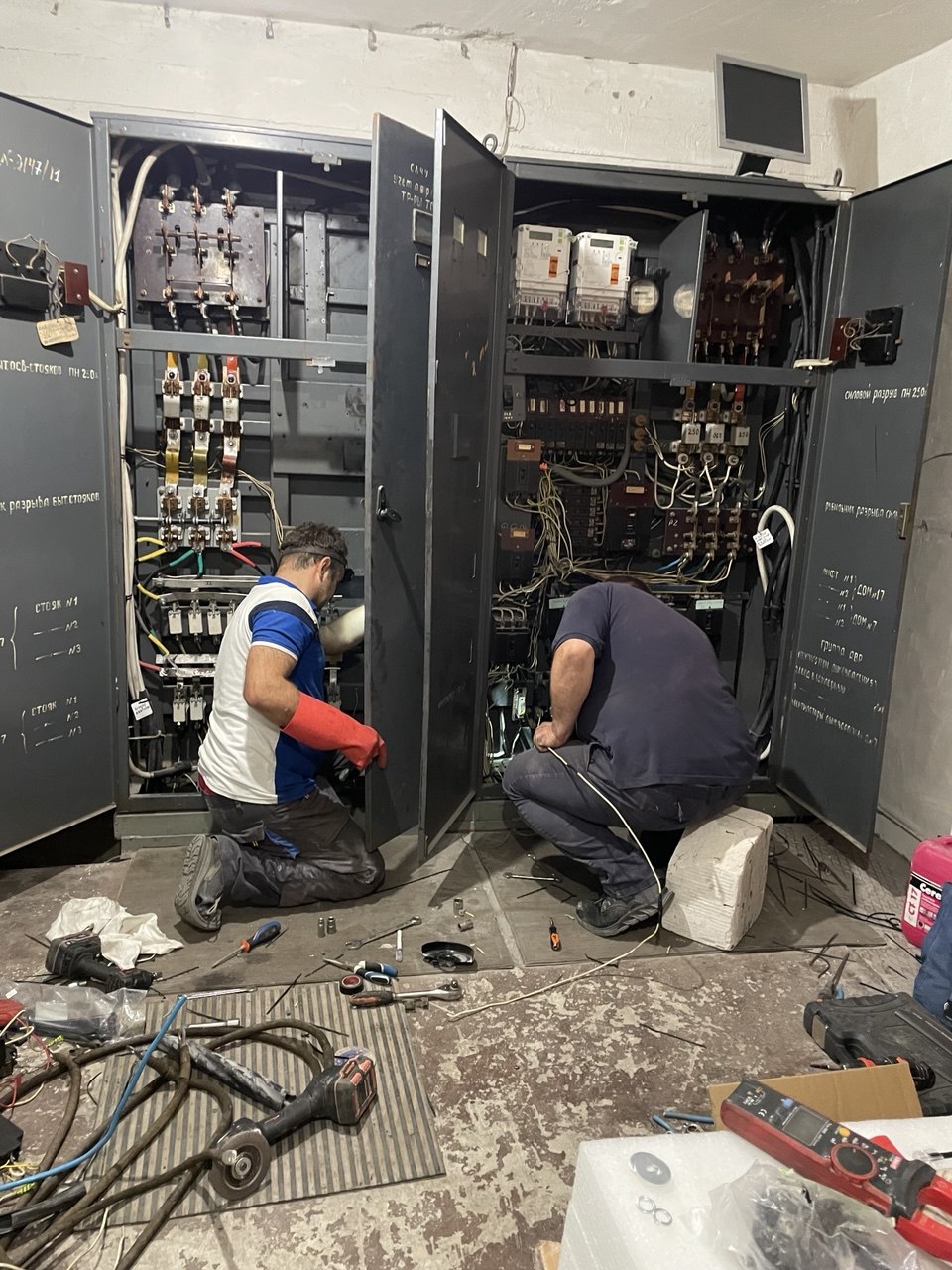

- відключення зайвих будинкових лічильників електроенергії і підключення єдиного будинкового лічильника за схемою підключення інвертора, роботи проводились з інспектором ДТЕК;

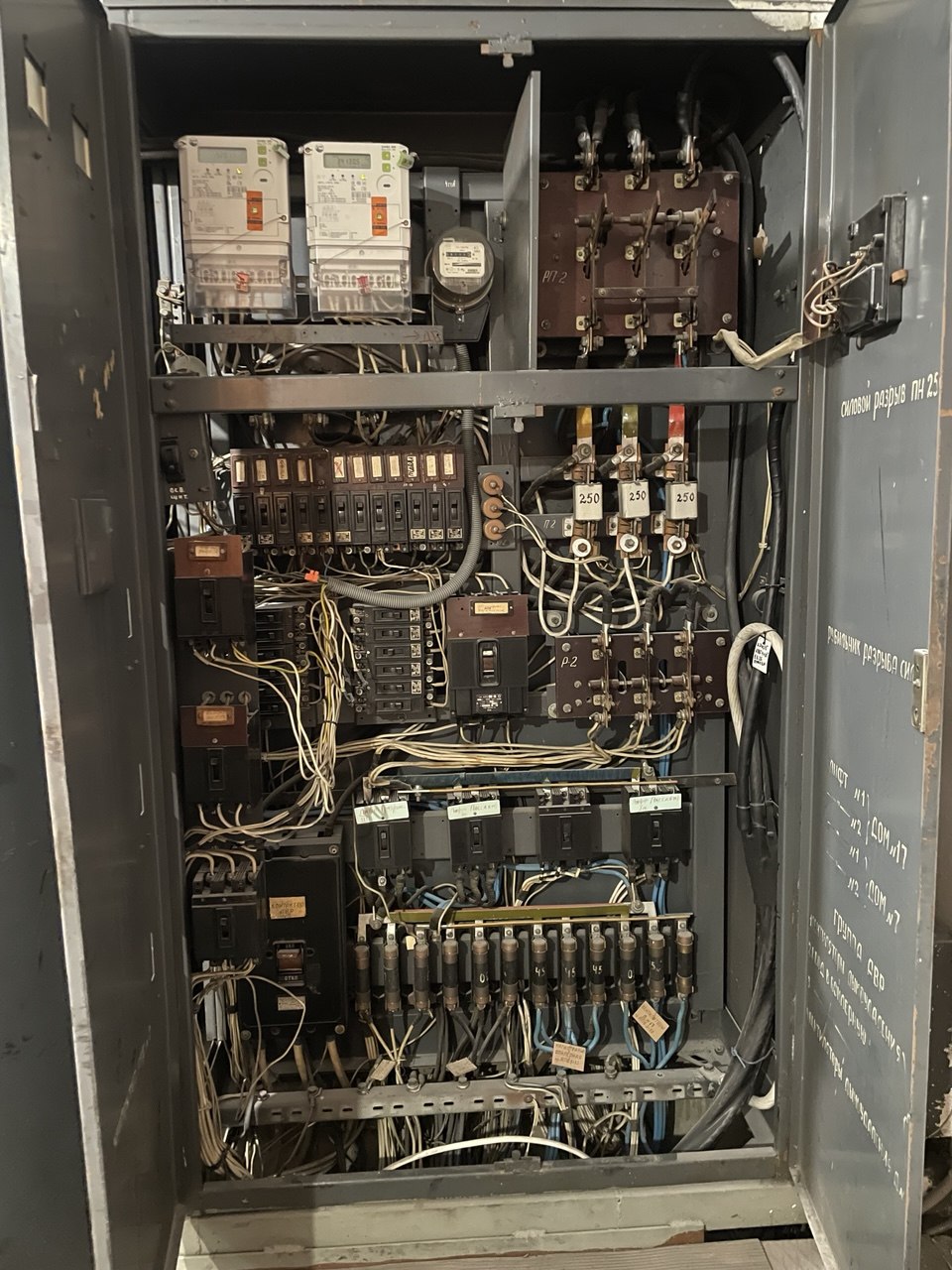

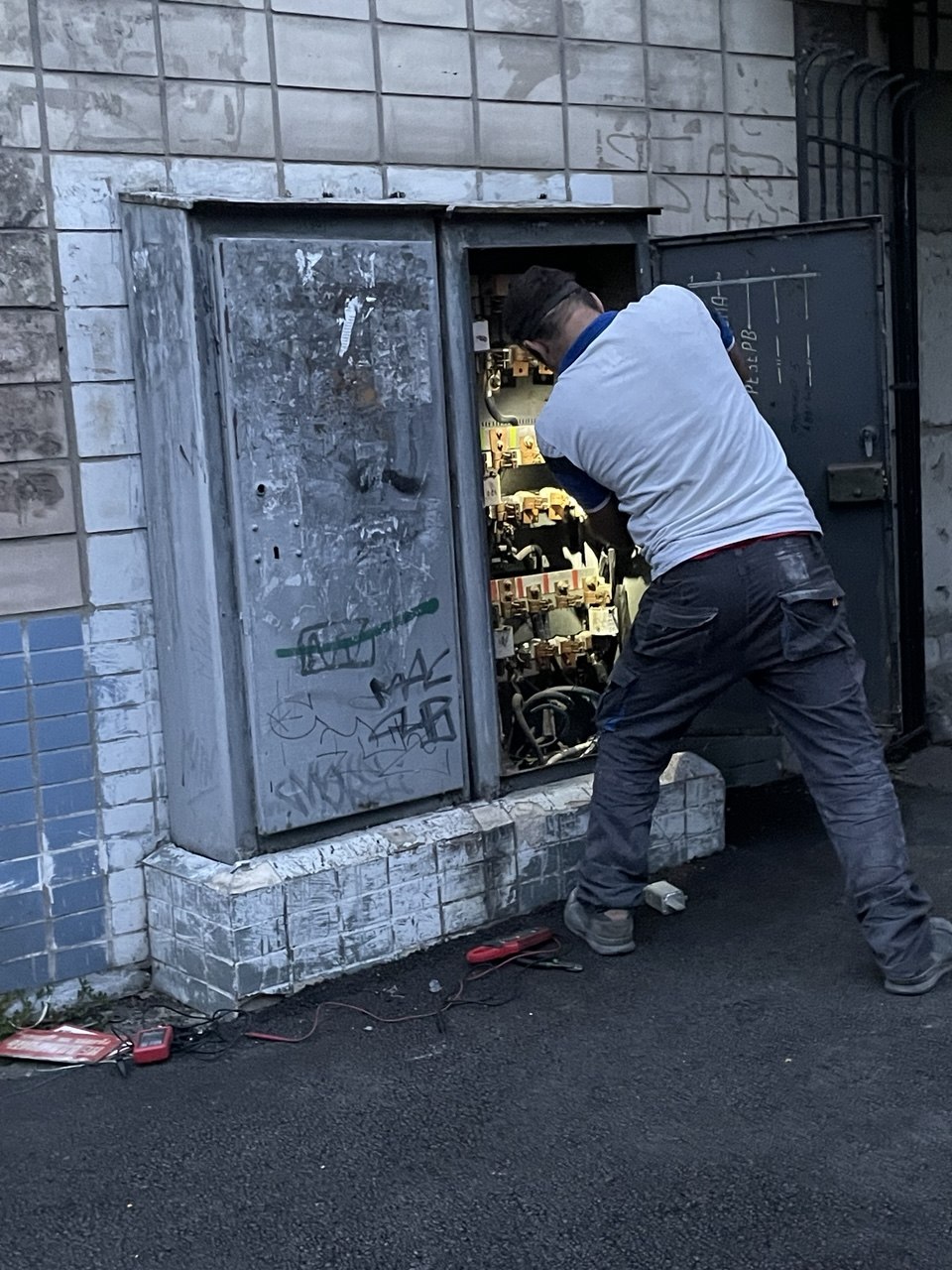

- демонтаж старого (непридатного) електрообладнання щитової;
- підготовку простору для встановлення нового обладнання;

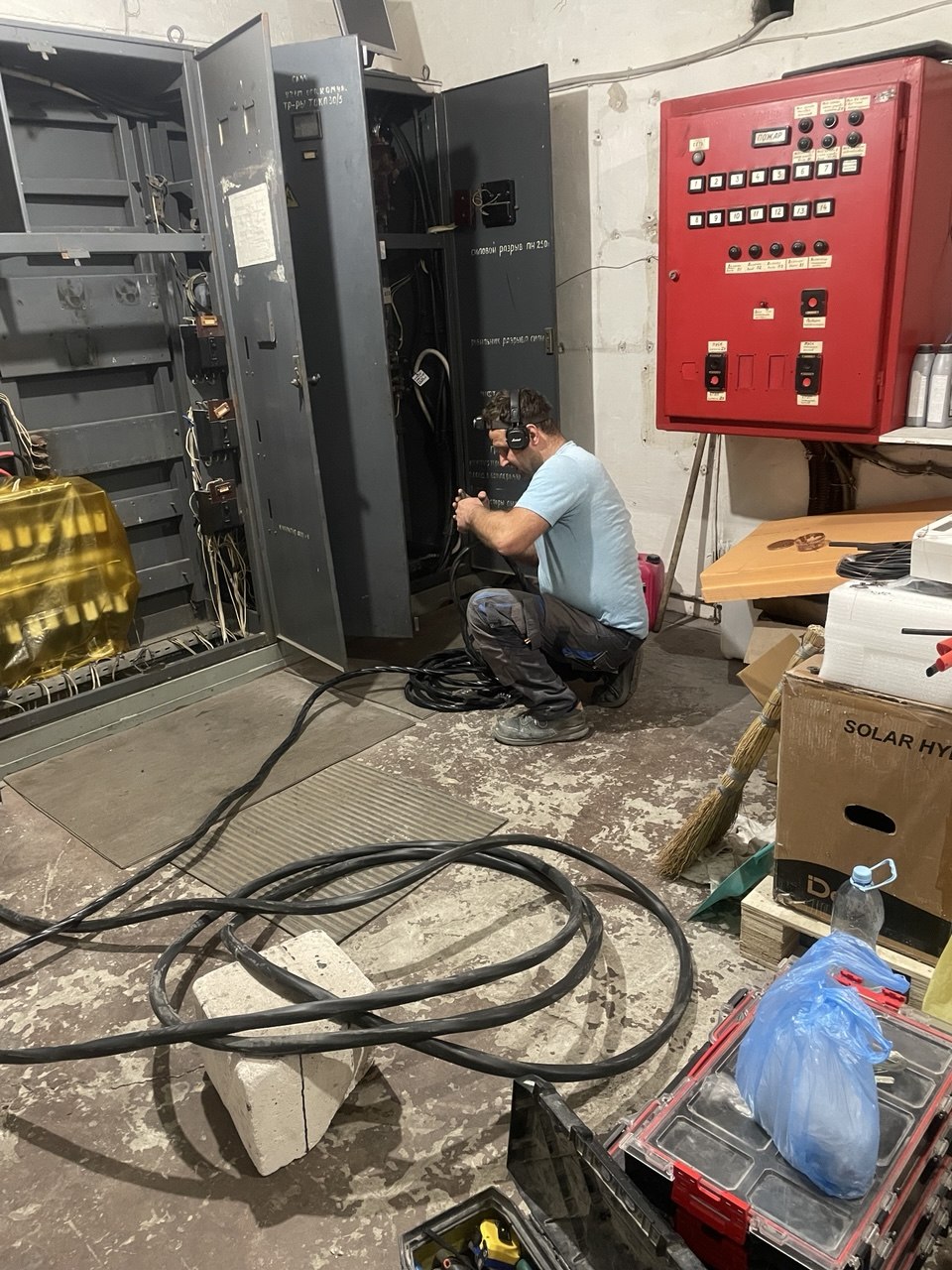

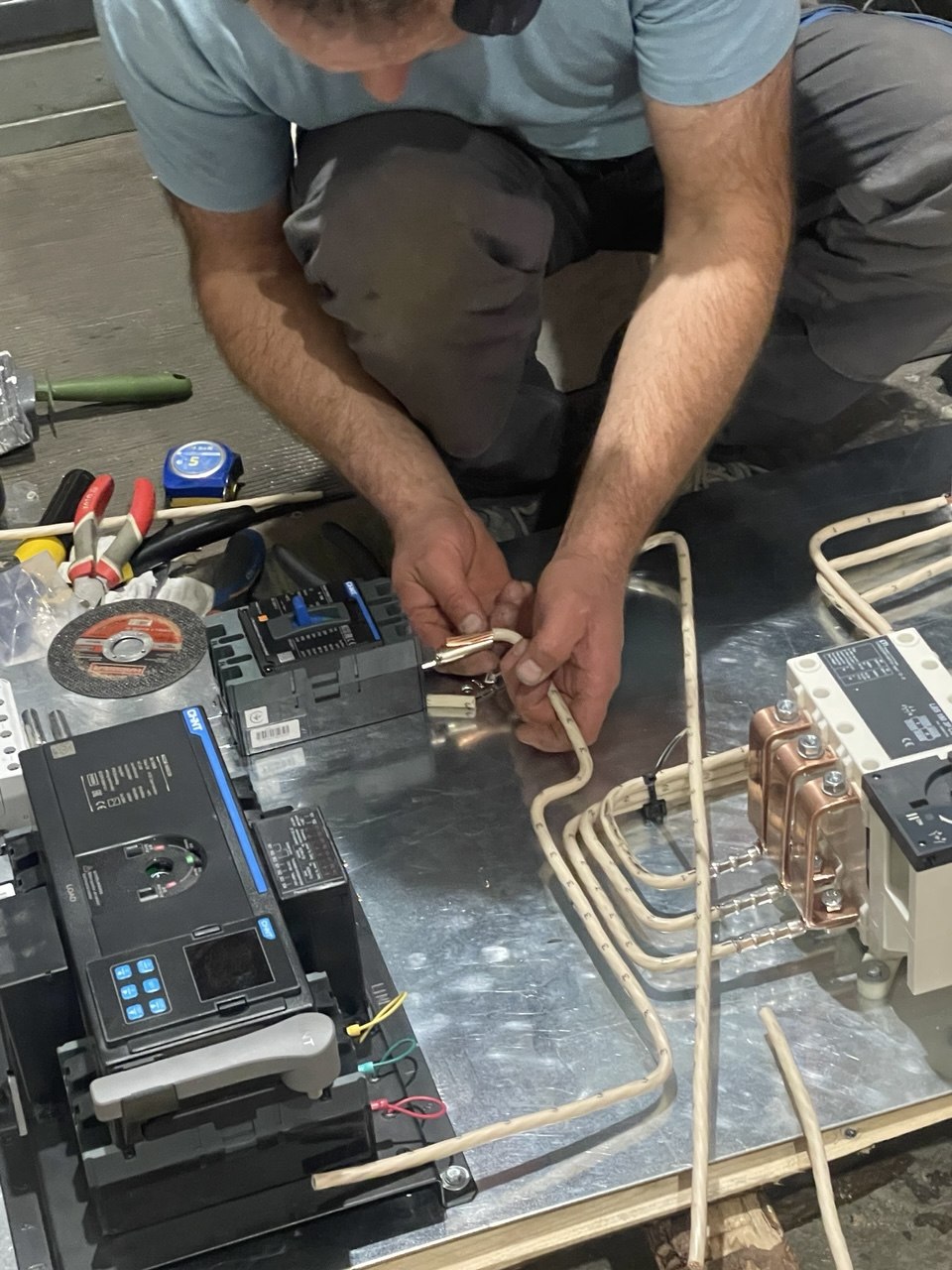

- монтаж придбаного електрообладнання та його розміщення в шафі щитової;
Другий етап – в частині енергонезалежності зроблено:

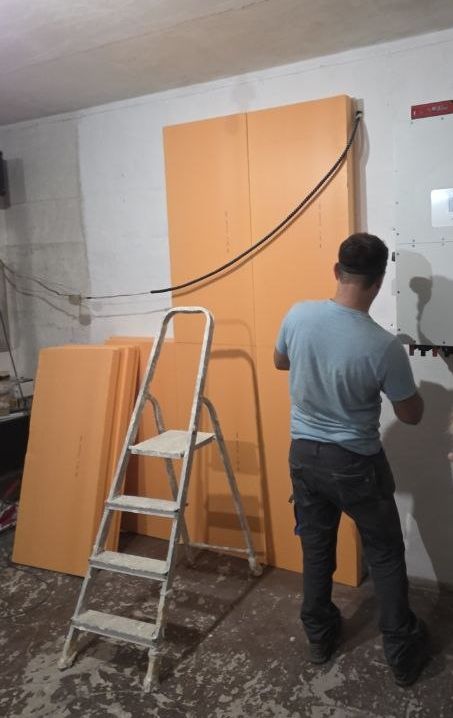

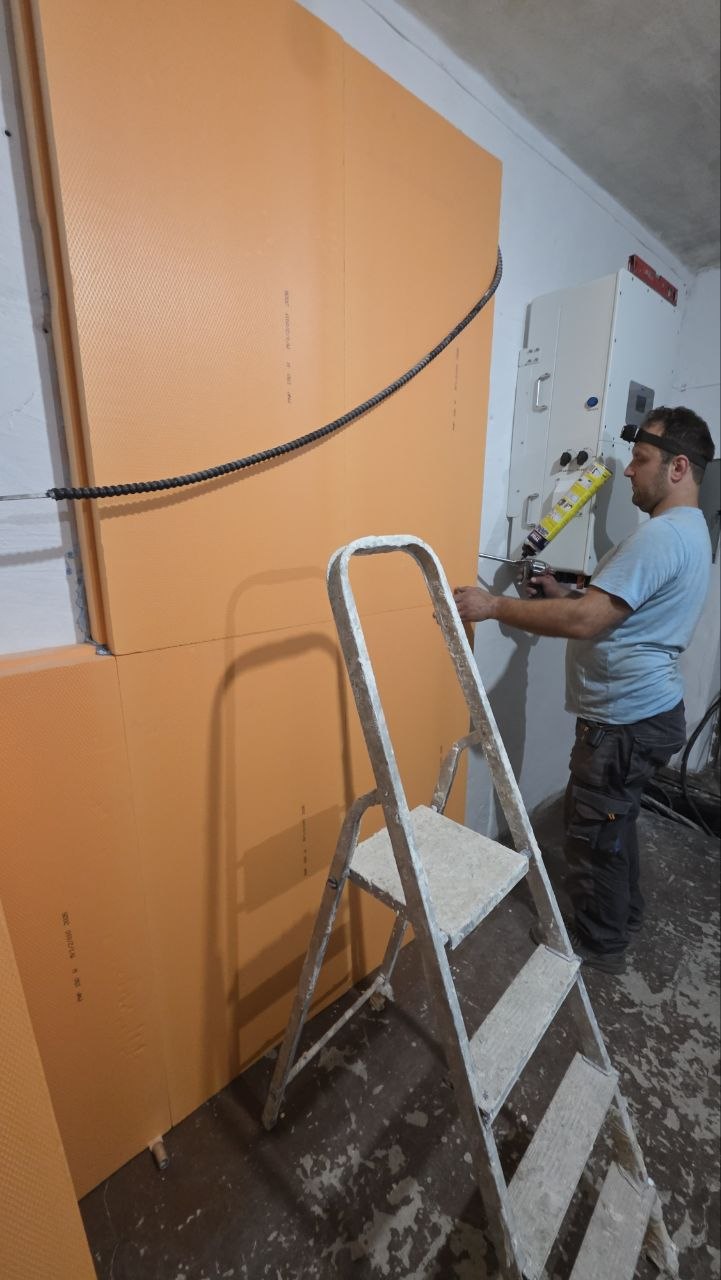

- монтаж утеплення стійки акумуляторних батарей;

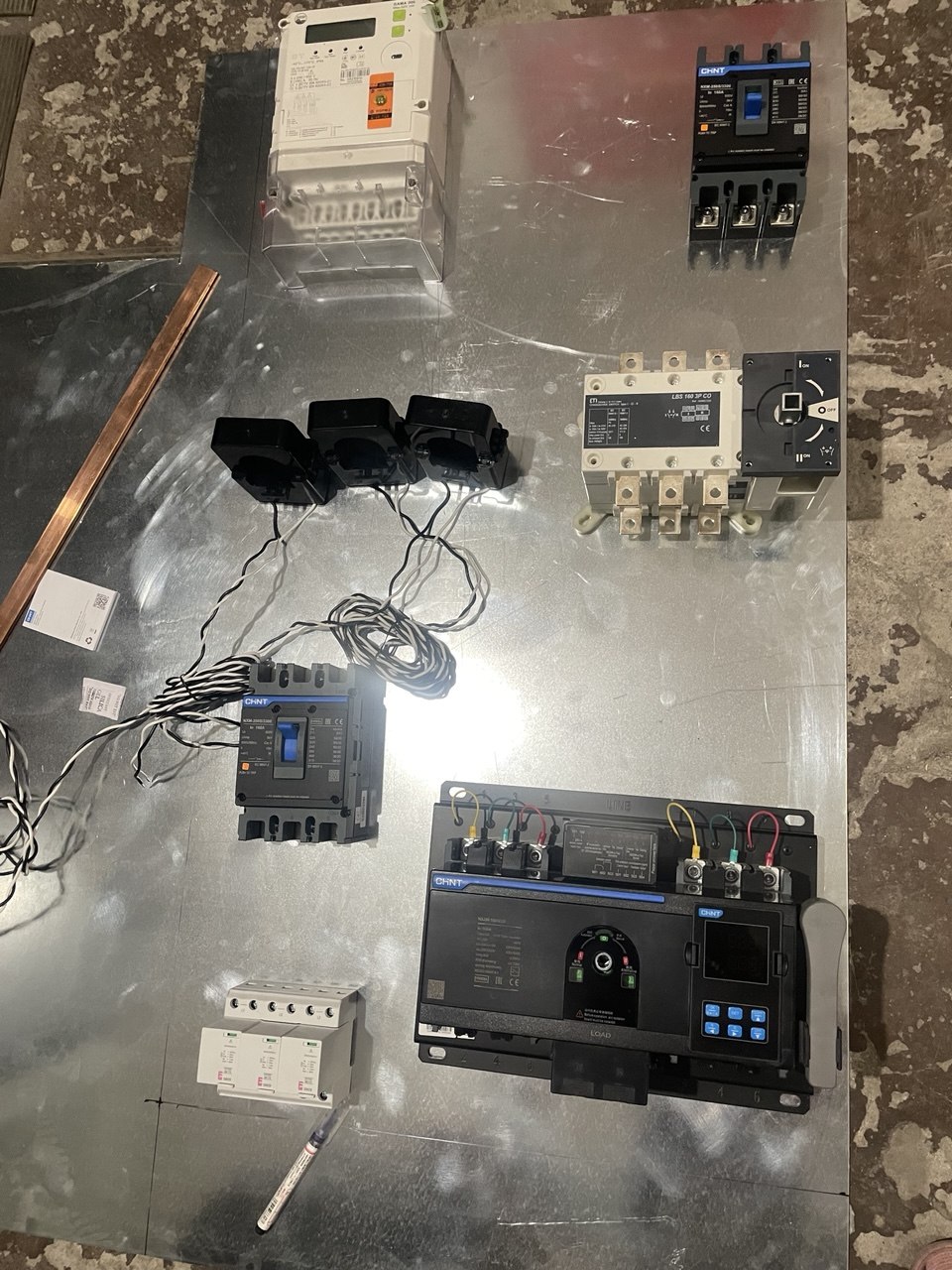

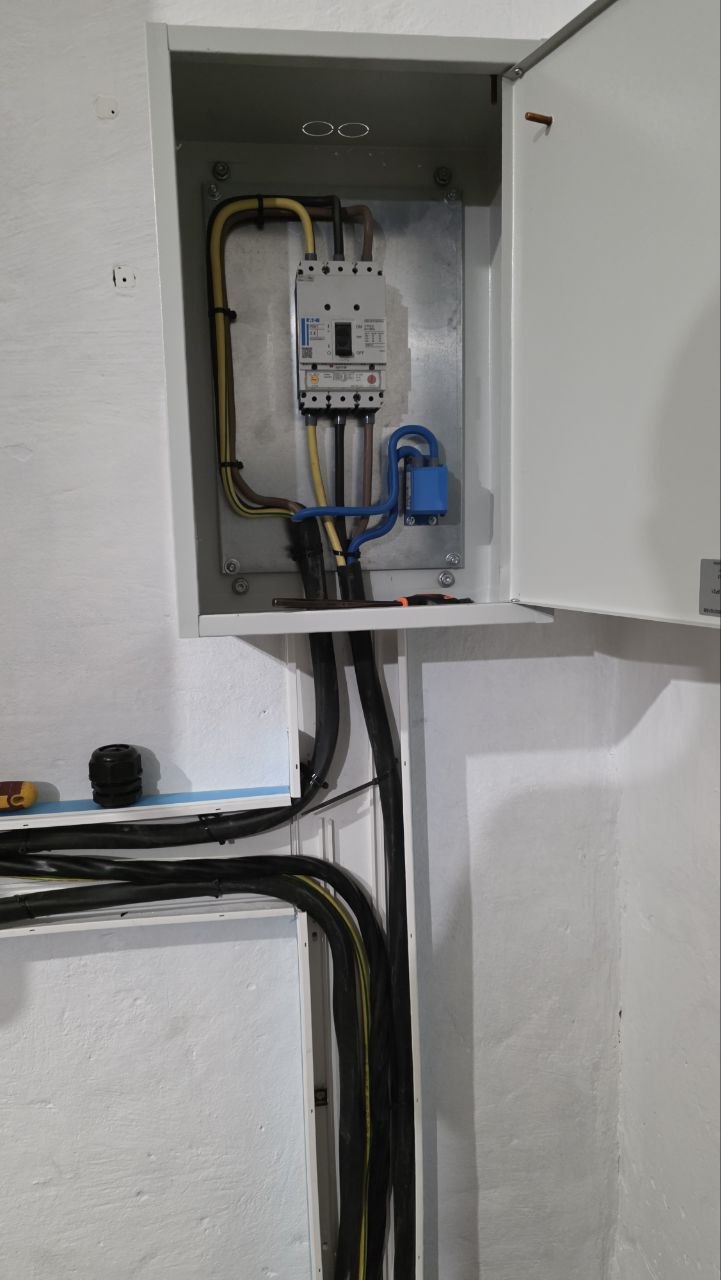

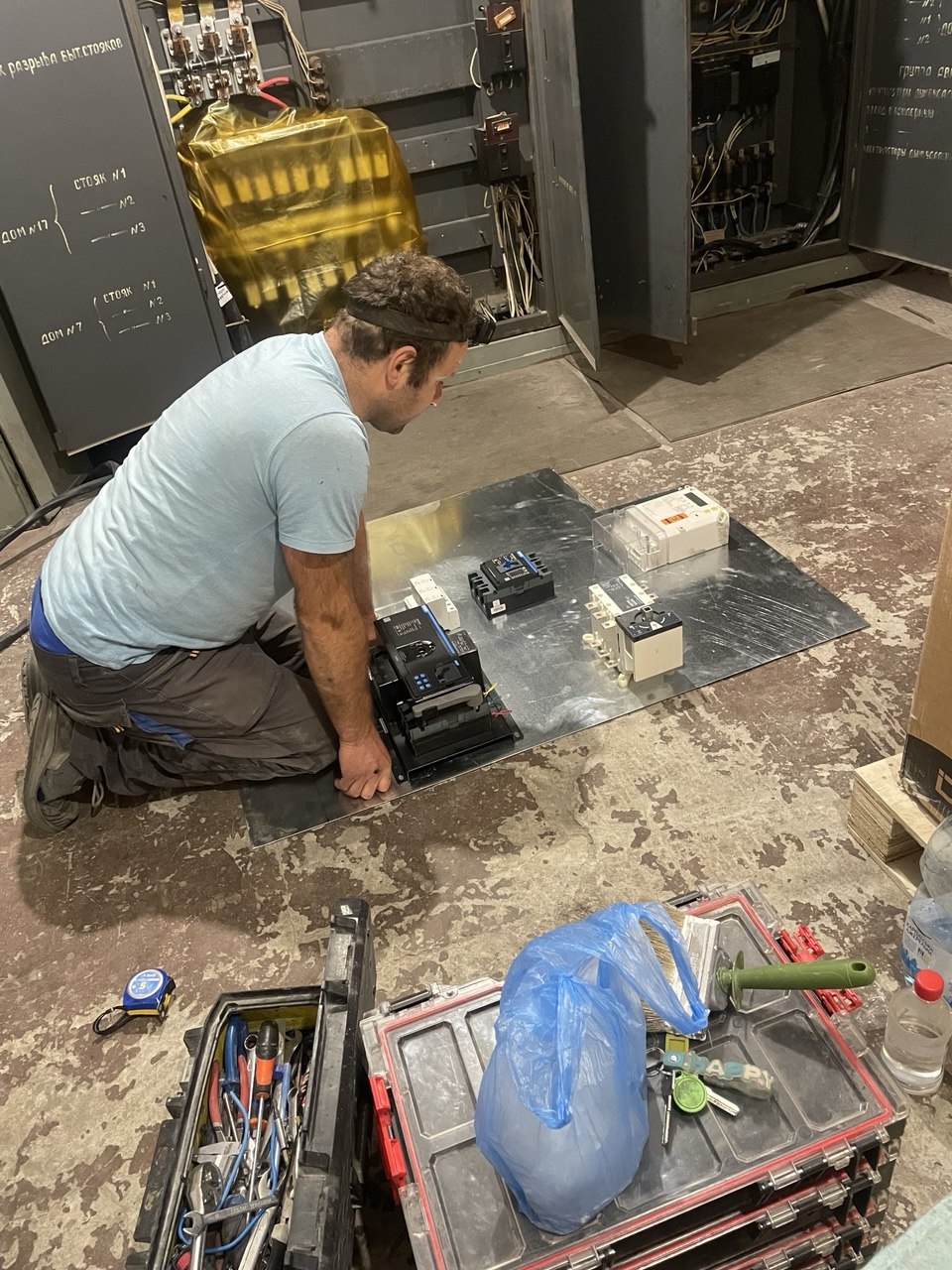

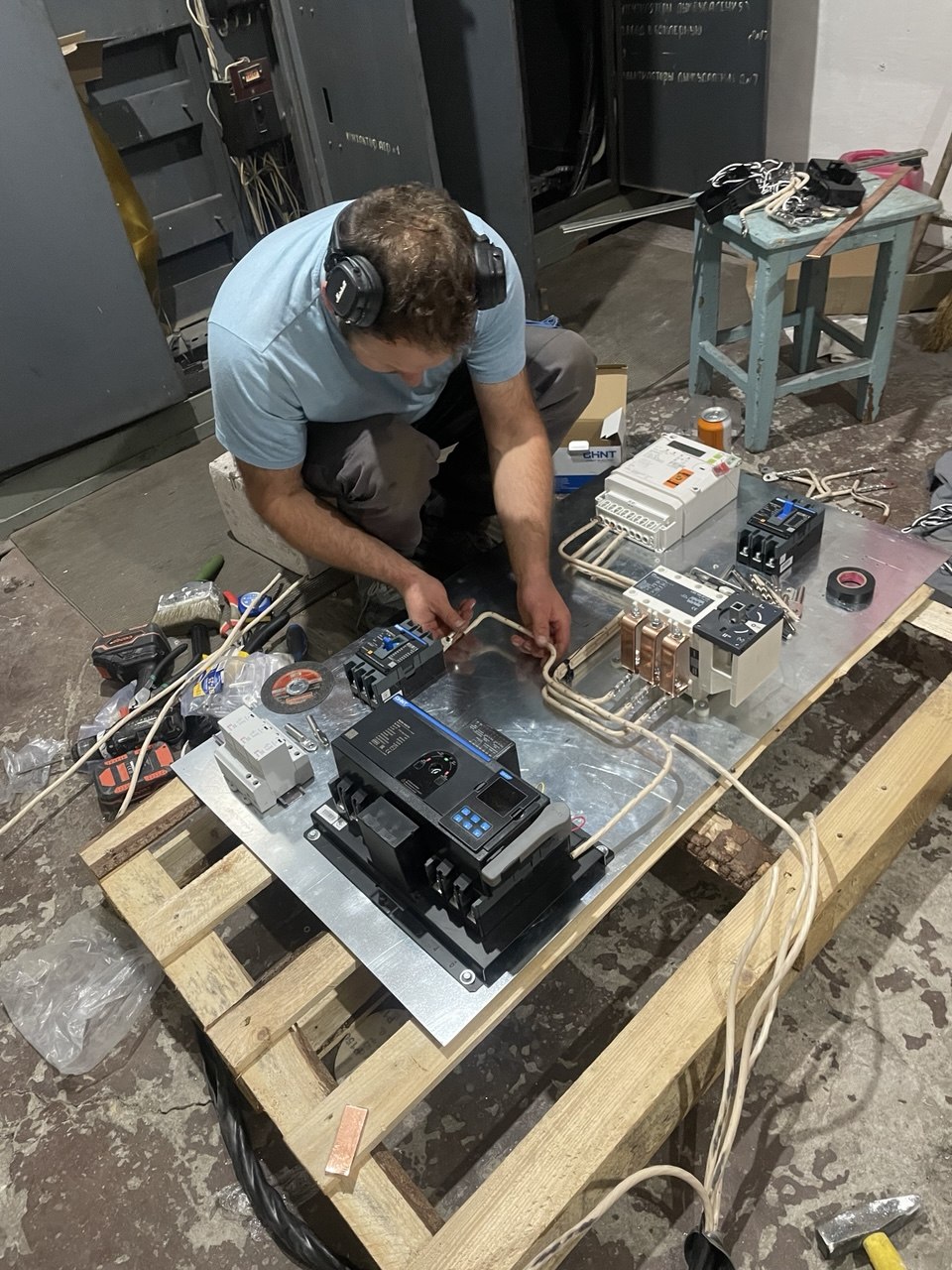

- монтаж та підключення запобіжної шафи з відповідним обладнанням;

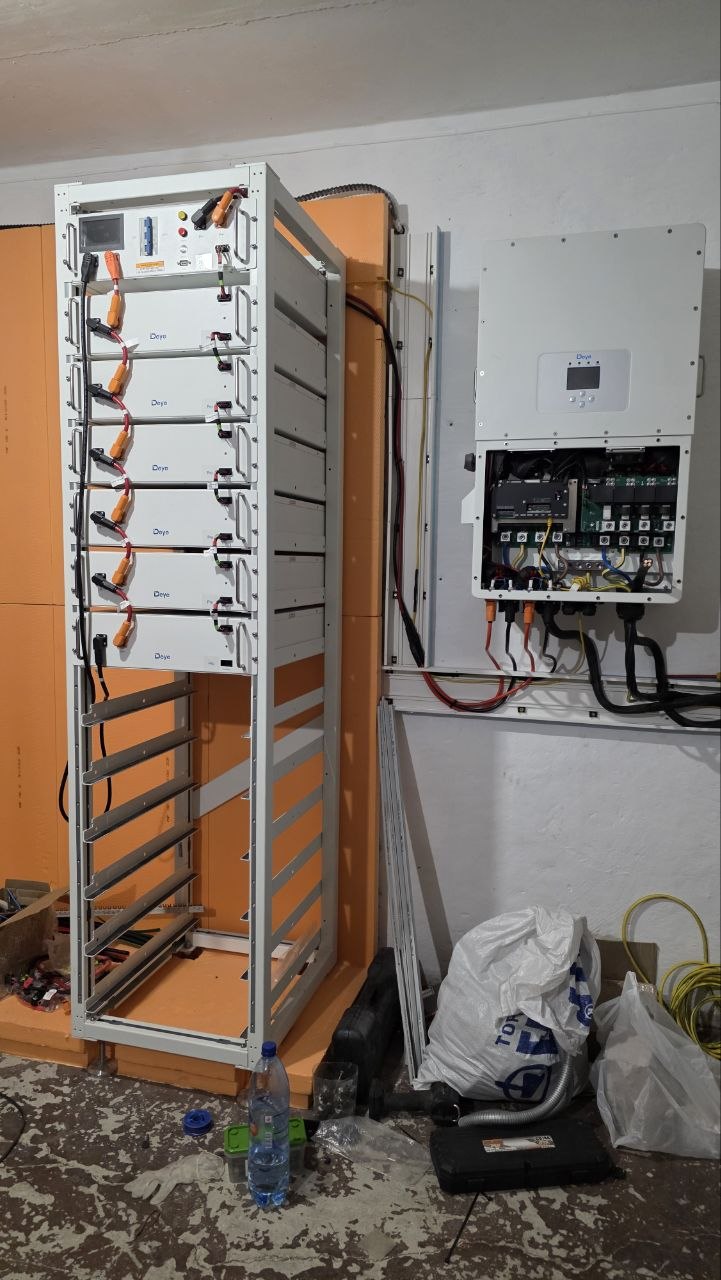

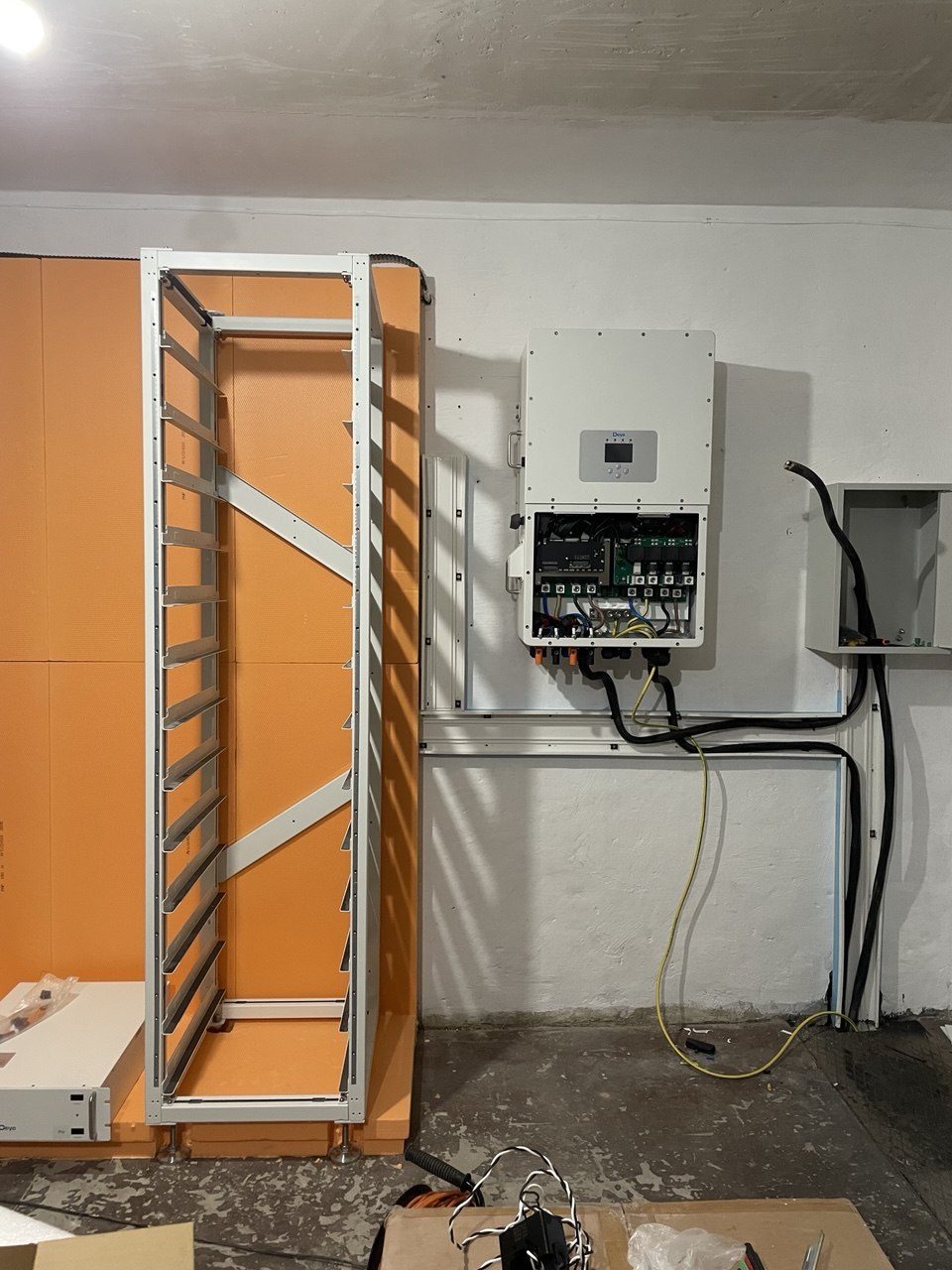

- монтаж стійки акумуляторних батарей, встановлення та підключення 6 акумуляторних батарей та контролеру заряду до них;

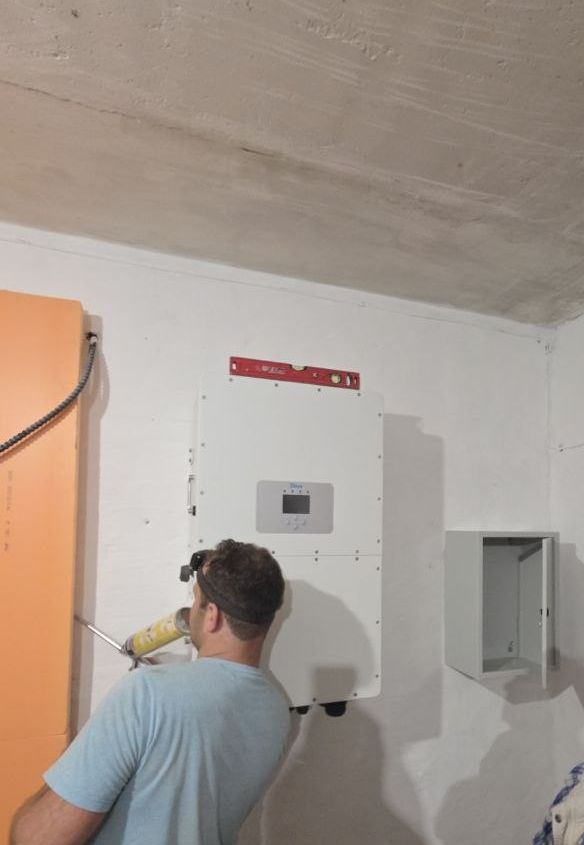

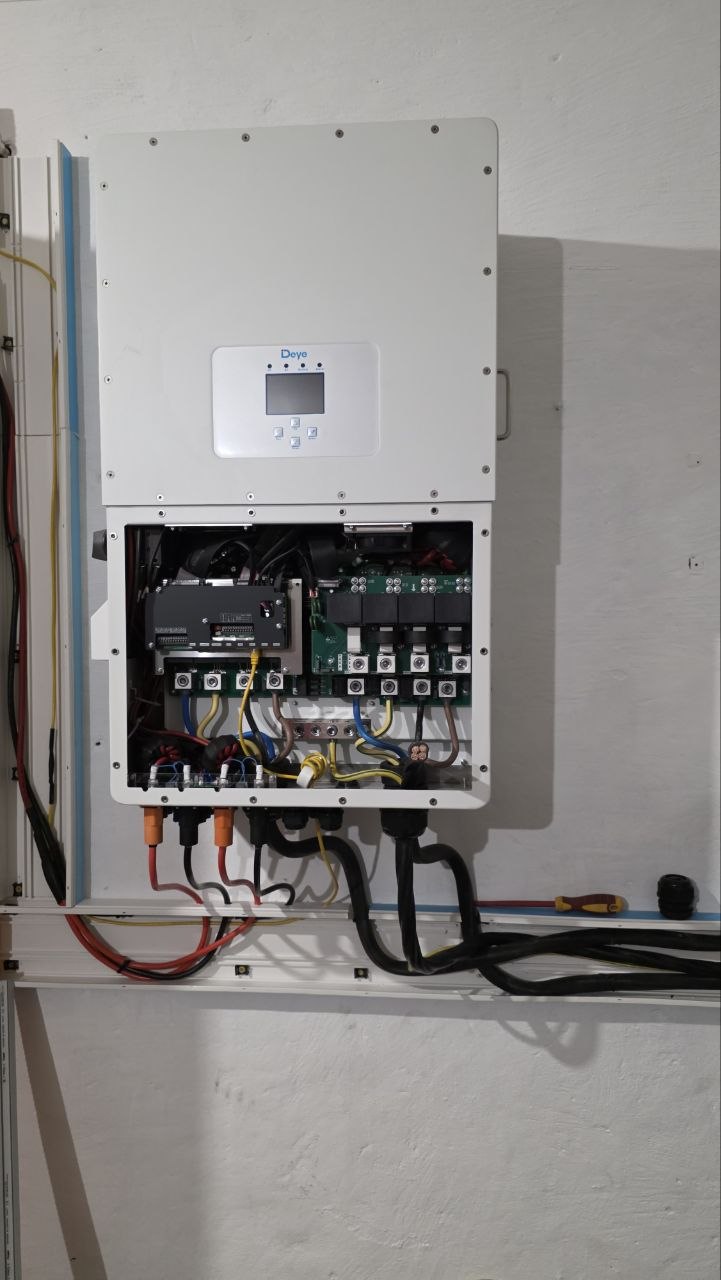

- монтаж інвертора та його підключення до стійки акумуляторних батарей;

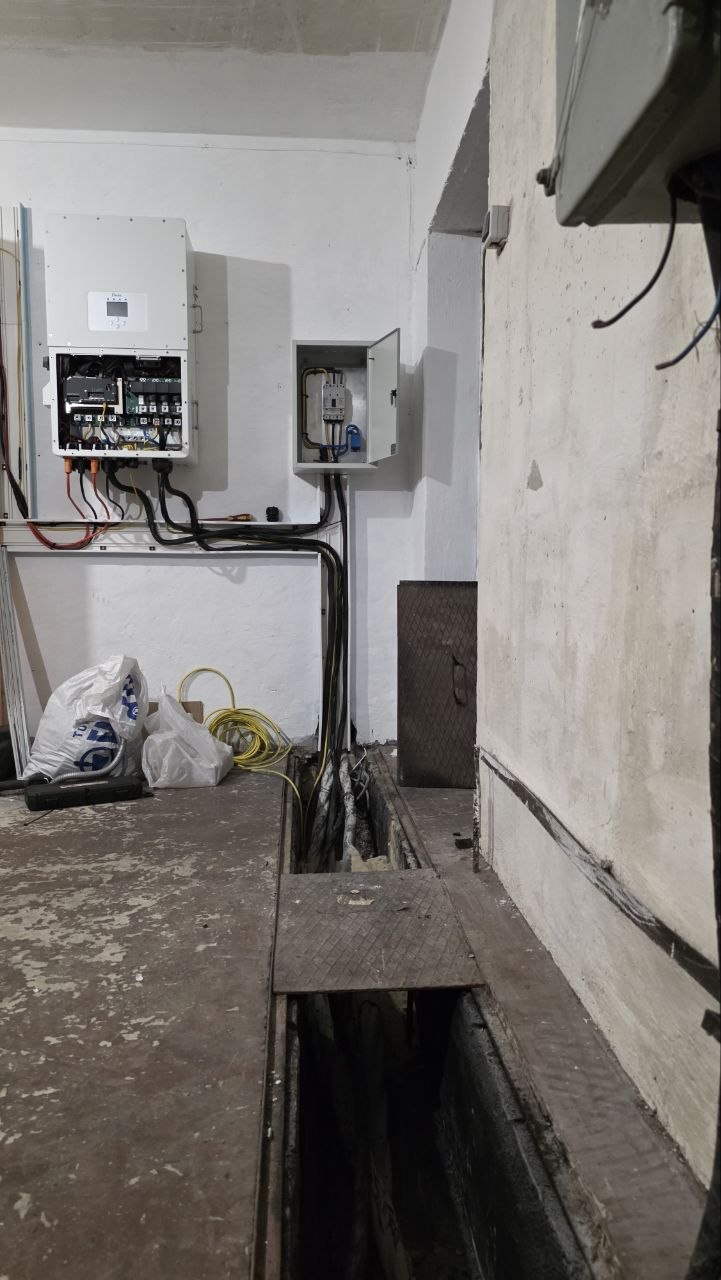

- прокладка та підключення силових кабелів від шафи щитової до запобіжної шафи і інвертора.

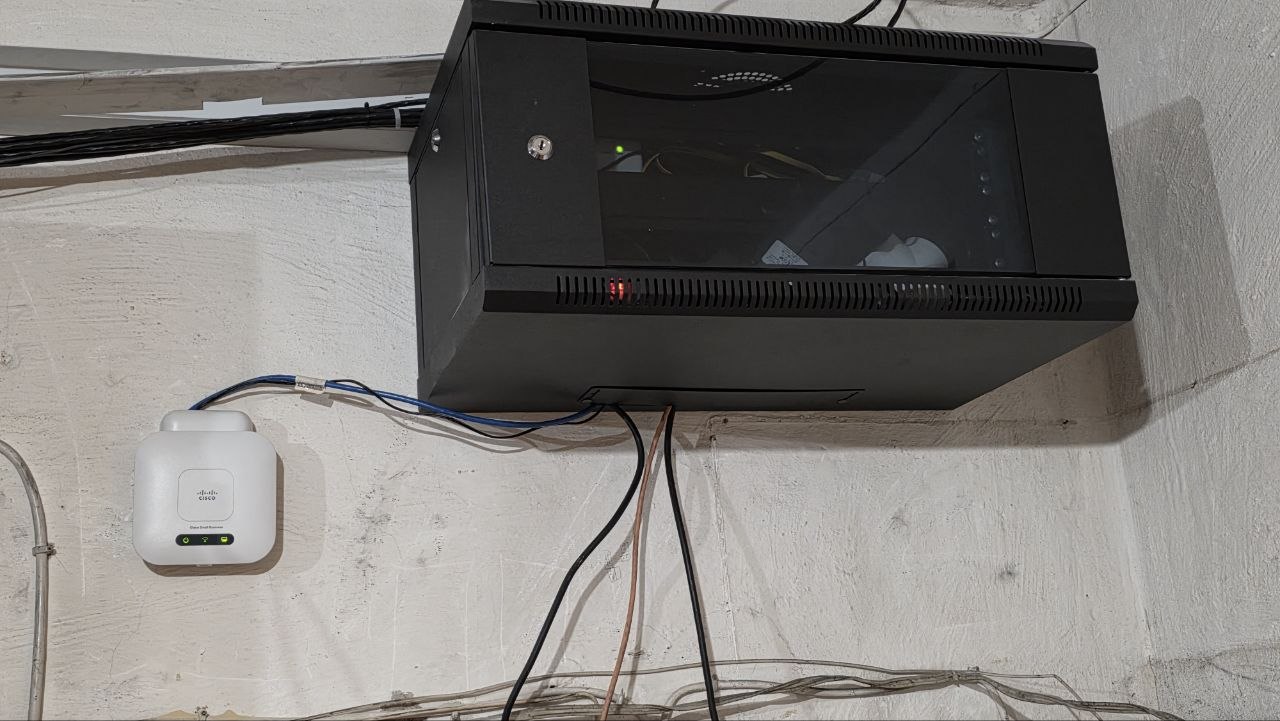

Залишається зробити пусконалагоджувальні роботи для ввода в експлуатацію інвертора, акумуляторних батарей та контролеру заряду, елементи віддаленого керування та підключення до обладнання, яке резервується від відключення електроенергії.
Роботи тривають, орієнтовний термін запуску 1 етапу енергонезалежності – перша декада листопада 2026 року.
Затягування старту робіт адресуємо мешканцям, які невчасно сплачували кошти на енергонезалежність (15 звітів Правління із закликами до збирання грошей), є власники, які і досі мають борги за енергонезалежність.
Фотозвіт додається:
